一、碎石樁施工成樁實驗
碎石樁施工前,應根據現場實際情況進行成樁試驗,取得各種機械參數,以確保大面積施工質量,成樁試驗要求達到以下目的:
1、根據不同路段、不同的地質情況現場確定樁體的有效長度。
2、掌握滿足設計要求的各種技術參數,如振動頻率、留振時間、反插深度、樁管提升高度和進度、電機的工作電流及完成全過程的施工時間等。
3、掌握振動沉管的阻力情況,選擇合理的技術措施,確保擠密的均勻性和樁身的連續性。
4、檢驗室內試驗所確定的碎石灌入量是否能達到設計要求。 5、檢測樁身的質量是否能達到設計要求。
2 、 施工允許偏差的檢驗
二、碎石樁施工允許偏差

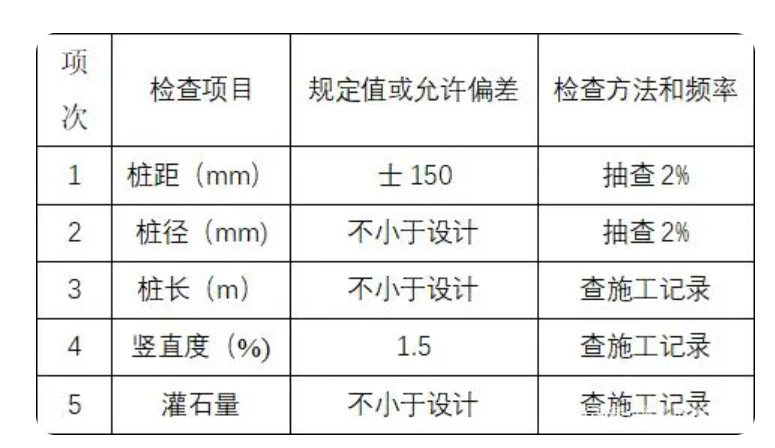

施工允許偏差檢驗包括對樁徑、樁距、樁長、垂直度以及單樁碎石灌入量。實際投料量未達到設計用量要求時,應在旁邊補樁一根。
